Pomiar, dostawa i montaż mebli na wymiar — jak się przygotować
Redakcja meblewymiarowe.pl · z pomocą Praxonii AI · Aktualizacja:

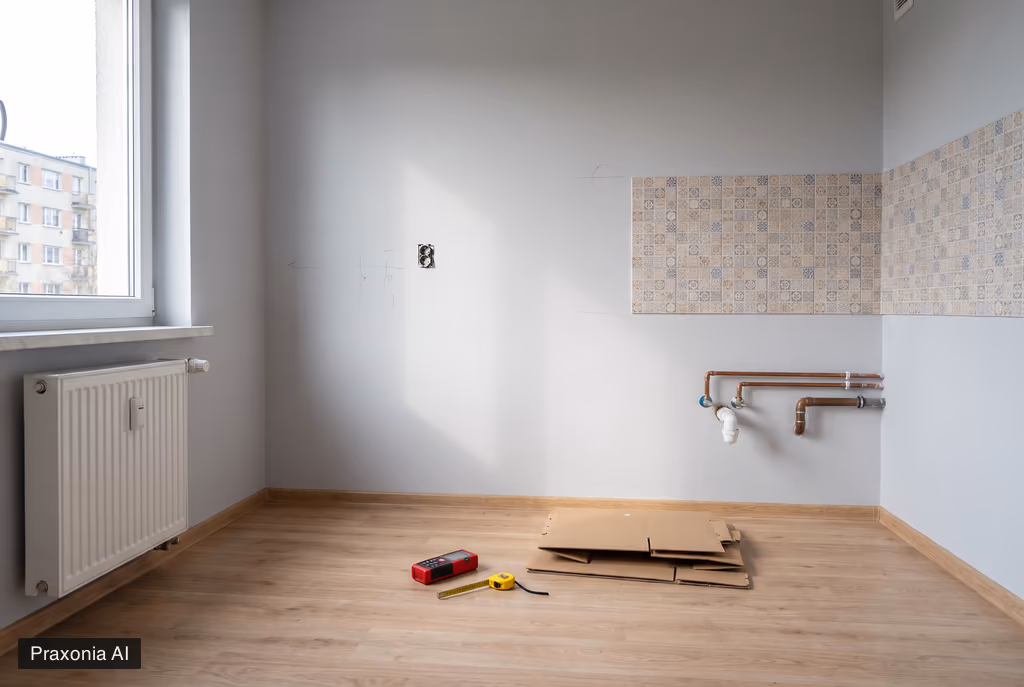

Ostateczny pomiar kuchni na wymiar robi wykonawca, gdy ściany i podłogi są już wykończone — zwykle po ułożeniu płytek na podłodze. Wcześniej możesz zmierzyć pomieszczenie sam, żeby zaplanować układ i porozmawiać o wycenie, ale meble produkuje się według pomiaru wykonawcy. Im więcej decyzji podejmiesz przed pomiarem (sprzęt AGD, gniazdka, oświetlenie), tym mniej poprawek przy montażu.
Kiedy zrobić pomiar kuchni i zabudowy?
Ostateczny pomiar ma sens wtedy, gdy wymiary pomieszczenia już się nie zmienią:
- ściany są otynkowane i wygładzone, a w miejscu zabudowy nie przybędzie nowych warstw, np. płyt gipsowo-kartonowych;
- podłoga jest gotowa — w kuchni zwykle po ułożeniu płytek; jeśli podłogi jeszcze nie ma, wykonawca musi znać jej docelową wysokość;
- okna, parapety i drzwi z ościeżnicami są zamontowane;
- woda, kanalizacja, gaz, prąd i wentylacja są doprowadzone w docelowe miejsca;
- sufit podwieszany, jeśli ma być, jest gotowy — to ważne przy zabudowie do sufitu.
Płytki na ścianie nad blatem często układa się dopiero po montażu szafek i blatu. Ustal z wykonawcą, jak będzie u Ciebie, bo od tego zależy, jak policzy wymiary. Ściany za szafkami pomaluj przed montażem — później nie będzie do nich dostępu.
Jak zrobić pomiar kuchni samodzielnie?
Samodzielny pomiar przyda się do planowania układu i rozmowy z wykonawcą. Narysuj kuchnię z góry (rzut) i wpisuj wymiary w jednej jednostce, najlepiej w milimetrach:
- Zmierz długość każdej ściany w trzech miejscach: przy podłodze, na wysokości blatu i pod sufitem.
- Zmierz wysokość pomieszczenia w kilku miejscach.
- Zaznacz okno: odległość od narożnika, wysokość parapetu nad podłogą, szerokość i wysokość okna, głębokość parapetu.
- Zaznacz drzwi: szerokość z ościeżnicą i kierunek otwierania.
- Zaznacz instalacje — wodę, odpływ, gaz, gniazdka, wypusty oświetlenia, kratkę wentylacyjną i grzejnik — mierząc od tego samego narożnika i od podłogi.
- Zrób zdjęcia każdej ściany.
Jeśli remontujesz, sfotografuj ściany z rozprowadzonymi rurami i przewodami jeszcze przed tynkowaniem, z miarką w kadrze. Przy montażu łatwiej będzie ustalić, gdzie można wiercić.
Co mierzy wykonawca przy pomiarze?
Wykonawca mierzy dokładniej i sprawdza to, czego nie widać na pierwszy rzut oka:
- szerokości i wysokości w kilku miejscach — ściany rzadko są równoległe, a kilka milimetrów decyduje, czy szafka wejdzie we wnękę;
- piony i poziomy — laserem albo poziomicą; od nich zależy regulacja nóżek i mocowanie szafek górnych;
- kąty w narożnikach — czy mają 90 stopni, co ma znaczenie przy blacie i zabudowie narożnej;
- wnęki, słupy, podciągi i skosy;
- instalacje — wodę, kanalizację, gaz, elektrykę i wentylację oraz to, czy ich położenie pasuje do projektu;
- grzejniki, okna i parapety — czy fronty i szuflady nie zahaczą o klamkę, parapet albo grzejnik;
- drzwi — szerokość przejścia, ościeżnice, listwy i kierunek otwierania.
Co przygotować przed pomiarem?
- Sprzęt AGD — model albo przynajmniej rodzaj i wymiary sprzętu do zabudowy: piekarnika, zmywarki, lodówki, płyty i okapu. Wymiary wnęki podaje instrukcja montażu sprzętu.
- Decyzje o instalacjach — gdzie zlew i zmywarka, ile gniazdek nad blatem, czy będzie oświetlenie pod szafkami (potrzebne jest wtedy zasilanie i miejsce na zasilacz).
- Okap — czy będzie wyciągiem odprowadzającym powietrze przewodem, czy pochłaniaczem z filtrem; od tego zależy szafka nad płytą. Kratki wentylacyjnej nie zasłaniaj szafkami.
- Szkic — nawet odręczny, z Twoim pomiarem i zdjęciami.
- Dostęp — puste, oświetlone pomieszczenie i dostęp do wszystkich ścian.
Krzywe ściany i nierówna podłoga — co z tym zrobić?
Ściany i podłogi rzadko są idealnie proste. Różnice wyrównuje się w zabudowie, a nie przez docinanie szafek na miejscu. Służą do tego:
- blendy — wąskie pasy płyty docinane do ściany lub sufitu, które zamykają szczelinę między szafką a krzywą ścianą;
- maskownice — panele zakrywające bok szafki, rurę albo przestrzeń nad szafkami;
- regulowane nóżki i cokół — cokół to listwa przy podłodze, która zakrywa nóżki szafek i wyrównuje spadek podłogi.
Dobry pomiar uwzględnia te elementy od początku. Jeśli projekt przewiduje szafę „od ściany do ściany” bez blend, zapytaj wykonawcę, jak poradzi sobie z odchyłkami. Więcej o takiej zabudowie przeczytasz na stronie o szafach i garderobach na wymiar.
Dostawa mebli — jak przygotować mieszkanie?
- Wniesienie — sprawdź szerokość drzwi, klatki schodowej i windy. Długie blaty i wysokie korpusy szaf mogą się w nich nie zmieścić — zapytaj wykonawcę, czy korpusy przyjadą w częściach do skręcenia na miejscu i czy blat trzeba będzie łączyć.
- Winda i parking — jeśli w budynku trzeba rezerwować windę albo wjazd, zrób to wcześniej; ekipie przyda się miejsce na samochód blisko wejścia.
- Ochrona — zabezpiecz podłogi, drzwi i ściany na trasie wnoszenia folią i tekturą albo ustal, że zrobi to ekipa.
- Miejsce na paczki — wolna przestrzeń na podłodze blisko pomieszczenia, w którym będzie montaż.
- Ustalenia z umowy — kto wnosi, na które piętro i czy wniesienie jest w cenie.
Jak przebiega montaż mebli na wymiar?
Kolejność zależy od wykonawcy i rodzaju zabudowy. W kuchni najczęściej wygląda tak:
- Korpusy dolne — ustawienie szafek na nóżkach i poziomowanie.
- Mocowanie do ścian — skręcenie korpusów ze sobą i przykręcenie do ściany; szafki górne zawiesza się na listwie montażowej albo zawieszkach.
- Blat — docięcie, wycięcia pod zlew i płytę, zabezpieczenie krawędzi przed wodą.
- Sprzęt AGD — zabudowa piekarnika, zmywarki i lodówki, montaż zlewu i płyty, podłączenia według ustaleń.
- Fronty i regulacja — zawieszenie frontów i ustawienie zawiasów oraz prowadnic tak, żeby szczeliny były równe, a szuflady domykały się płynnie.
- Wykończenie — cokoły, blendy, listwy, oświetlenie, uszczelnienie przy ścianie.
- Sprzątanie — wyniesienie kartonów i odpadów oraz odkurzenie szafek; ustal w umowie, kto to robi.
Gazu nie podłącza stolarz, tylko instalator gazowy — ustal wcześniej, kto i kiedy to zrobi.
Ile trwa montaż kuchni?
Czas montażu zależy od liczby szafek, wyspy, sprzętu do zabudowy, stanu ścian i tego, czy blat docina się na miejscu. Mała zabudowa z laminowanym blatem idzie szybciej niż duża kuchnia z wyspą i oświetleniem. Blat z kamienia, spieku albo konglomeratu zwykle mierzy się dopiero na zamontowanych szafkach i wykonuje później, więc taka kuchnia powstaje w dwóch etapach. Więcej o materiałach blatów przeczytasz w poradniku jak wybrać blat kuchenny, a o czasie produkcji — w tekście ile trwa wykonanie mebli na wymiar.
Odbiór mebli i protokół
Po montażu obejrzyj meble razem z wykonawcą, zanim podpiszesz protokół odbioru. Sprawdź:
- czy wszystko zgadza się z projektem: wymiary, kolory, uchwyty, okucia;
- czy szczeliny między frontami są równe, a fronty się nie ocierają;
- czy szuflady i drzwiczki domykają się płynnie;
- czy blat i fronty nie mają rys, odprysków ani śladów kleju;
- czy krawędzie przy zlewie i ścianie są uszczelnione;
- czy działa sprzęt i oświetlenie, a pod zlewem nic nie cieknie.
Wszystkie uwagi wpisz do protokołu, także drobne, i dołącz zdjęcia. Termin poprawek ustal na piśmie. Zachowaj umowę, rysunki i instrukcje sprzętu — przydadzą się przy reklamacji. Jak długo wykonawca odpowiada za wady, wyjaśnia poradnik jak wybrać stolarza.
Wcześniej w tej domenie
Wcześniej pod tym adresem działała strona innej firmy. Swoje umowy i zamówienia obsługuje ona sama, a jej dane są na fakturze albo w umowie. Adresy e-mail w domenie meblewymiarowe.pl już do niej nie prowadzą.
Najczęstsze pytania
Pomiar kuchni przed czy po płytkach?
Ostateczny pomiar warto zrobić po ułożeniu płytek na podłodze i wykończeniu ścian, bo dopiero wtedy wymiary się nie zmienią. Płytki na ścianie nad blatem często kładzie się po montażu — ustal to z wykonawcą przed pomiarem.
Czy mogę sam zmierzyć kuchnię pod meble na wymiar?
Tak, do planowania układu i wstępnej wyceny. Meble produkuje się jednak według pomiaru wykonawcy, który bierze odpowiedzialność za wymiary.
Ile trwa montaż kuchni na wymiar?
Zależy od liczby szafek, rodzaju blatu, sprzętu do zabudowy i stanu ścian. Kuchnia z blatem z kamienia albo spieku powstaje zwykle w dwóch etapach, bo blat mierzy się dopiero na zamontowanych szafkach.
Kto podłącza zlew, płytę i zmywarkę przy montażu kuchni?
To zależy od umowy: część wykonawców podłącza wodę i sprzęt elektryczny, inni zostawiają to instalatorom. Gaz podłącza instalator gazowy, nie stolarz — ustal przed montażem, kto i kiedy to zrobi.
Co zrobić, gdy ściany w kuchni są krzywe?
Nierówności ukrywa się w zabudowie: blendami docinanymi do ściany, maskownicami i regulowanym cokołem. Wykonawca powinien zaplanować je przy pomiarze, a nie dopiero przy montażu.
Czytaj dalej
- Jak wybrać stolarzaJak wybrać stolarza do mebli na wymiar? Obejrzyj jego prace, sprawdź wpis w CEIDG lub KRS i zapisz w umowie materiały, wymiary, cenę, terminy i zadatek.
- Meble kuchenneKuchnia na wymiar wypełnia ściany co do centymetra. Zobacz układy, wygodne wymiary blatu i szafek, od czego zależy cena i co znaczy wycena za metr.
- Blat kuchennyBlat laminowany jest najprostszy, kompakt HPL i spiek są odporne na wodę, konglomerat i kamień są twarde, a drewno da się odnowić. Porównanie i grubości.
- Ile trwa wykonanie mebliCzas wykonania mebli na wymiar zależy od kolejki, pomiaru, projektu, dostaw materiałów i montażu. Sprawdź etapy i to, kiedy zamówić kuchnię przy remoncie.
